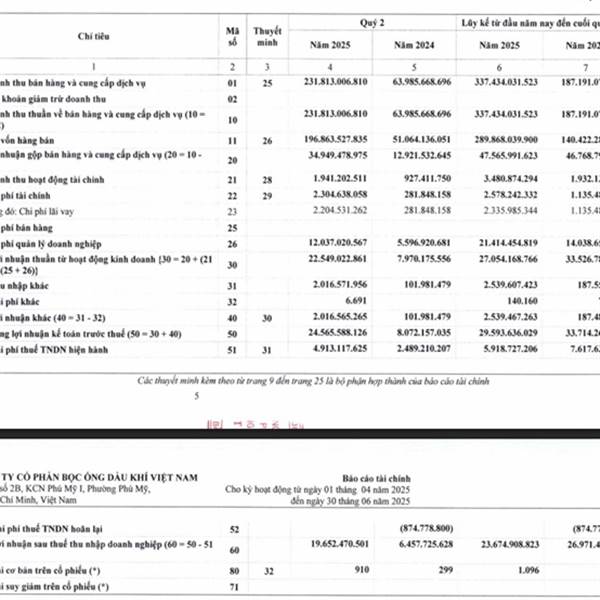

LN Q2 tăng 3 lần so với cùng kì. Nếu quí 1/2024 book đủ cost (cost book vào quí 4/2024 cho phần bọc ống 10B) thì LN 1H tăng ít nhất 20% so với cùng kì.
Ngày 2/7/2025, tại xã Đông Thái (An Giang), Chi nhánh Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam - Công ty Điều hành Đường ống Tây Nam (SWPOC) đã phối h...Thêm
(PetroTimes) - Ngày 30/6/2025, tại TP. ***********, Công ty Điều hành Đường ống Tây Nam (SWPOC) – Chi nhánh Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) – đã tổ chức Lễ ký kết hợ...Thêm

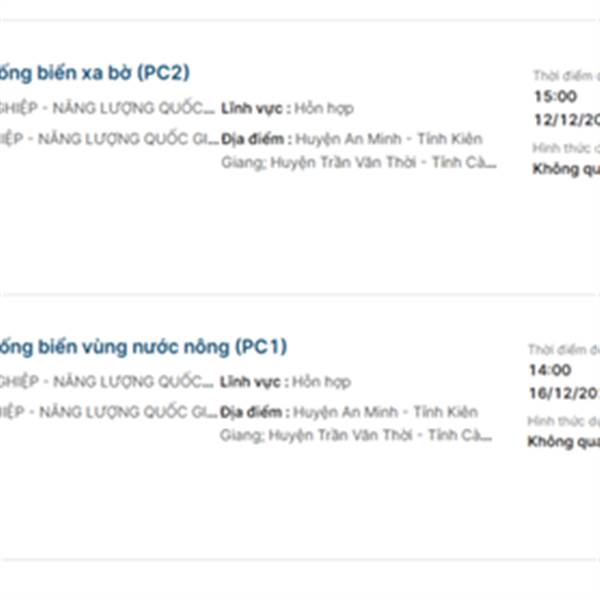

Ngày 13/06 và 18/06 đã có kết quả trúng thầu hai gói PC1 và PC2 (Vietsov), chuẩn bị hai gói 600B và 1000B kí kết. Anh em tranh thủ lúc mọi người vứt dép thôi.

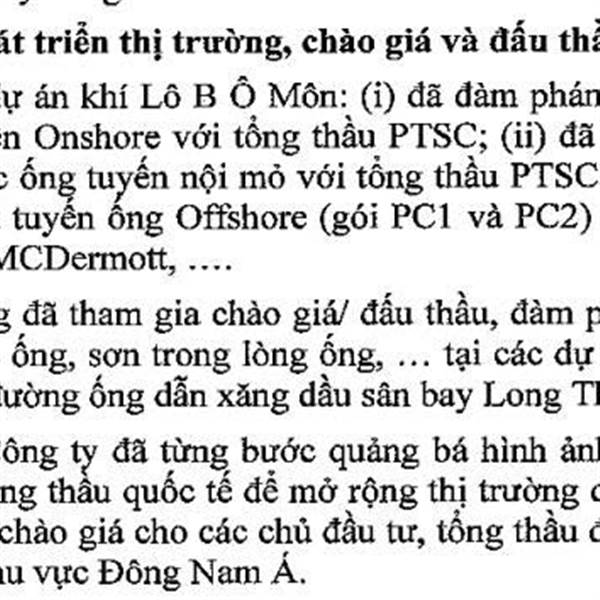

Trong năm 2025, PVCoating thi công hợp đồng bọc ống, bọc bend cho tuyến ống bờ thuộc Dự án Đường ống dẫn khí Lô B – Ô Môn với các loại ống có dải đường kính từ 18 inche...Thêm

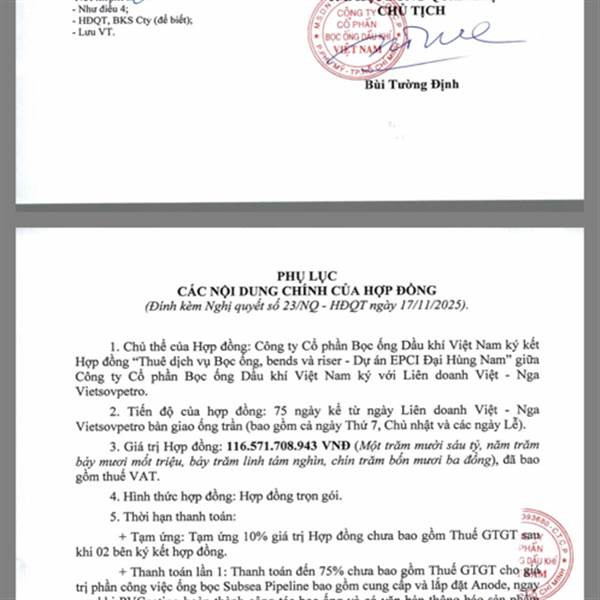

Quí 4 không phát sinh doanh thu bọc ống lại vào giá vốn bọc ống, Kế toán PVB cần xem lại cách vào chi phí phù hợp doanh thu. Nếu cục giá vốn này phát sinh cho khoản 170B đã ghi thì nên book cùng kì để...Thêm
